Mittwoch, 25. Juni 2014

Innenausbau geht weiter...

In der Zwischenzeit ist der Estrich so weit getrocknet, dass auch die Trockenbauer bereits wieder im Haus waren...

Vom 16.06 bis 18.06 haben die Trockenbauer unser Obergeschoss mit Rigipsplatten verkleidet, diese angespachtelt und abgeschliffen.
Am 19.06 kam dann noch die Dachbodentreppe und schon sieht unser Haus aus, als wenn wir die nächsten Tage einziehen könnten ... ;-)


Schlafzimmer mit Rigips und freien Dosen
Galerie



Badezimmer




-----


Nebenbei habe ich die Steckdosen und Schalter in den Wänden frei geklopft;
Manchmal habe ich mich dabei gefühlt, als wenn ich "Topfschlagen für Erwachsene" spiele ... Bei
einigen Dosen hämmerte ich  ständig ins "kalte". Aber letztendlich hab ich doch alle gefunden - und werde später mit Strom und Licht belohnt :-D

Schlafzimmer
Badezimmer
Erste Mahlzeit im Essbereich :-)


-----

Und heute, am 25.06, wurde auch schon die Heizung geliefert und angeschlossen. Bisher läuft die Heizung zwar noch über den Baustrom, und wir müssen hoffen, dass keiner die Stecker zieht (der Verteiler steht für Jeden zugänglich an der Straße:-/), aber hauptsache die Heizung läuft ...
Das erste warme Wasser konnten wir in den Rohren schon spüren - ein wirklich tolles Gefühl :-)



Heizungsanlage - angeschlossen am Baustrom :-)

Gas, Wasser und Telefon...
Und weil wir wussten, dass die ersten Gerätschaften schon eingebaut werden, haben Andrea und ich am Montag "noch schnell" den HWR weiß gestrichen.

Die Decke haben wir leider nicht mehr geschafft, sodass ich hier noch nacharbeiten muss. Aber nichts leichter als das; in der nächsten freien Minute wird also wieder der Pinsel geschwungen ... :-)

Baggern - inkl. Unannehmlichkeiten

Wir hatten uns (verrückterweise) entschieden, die Ab- und Regenwasserrohre selbst zu verlegen und dementsprechend auch die Gräben zu baggern....

York und Göran freuten sich wie Flitzebogen aufs Baggern ... und am 03.06 wurde unser zukünftiges Lieblingsspielzeug auch endlich geliefert.

Das Regenwasser sollte in einen Graben, welcher an unsere Grundstückseite angrenzt, eingeführt werden. Das Abwasser soll in einen Schacht auf Görans Grundstücksseite geführt werden.
-> so der Plan...

 Aber Pläne sind bekanntlich da, verworfen zu werde:

Zunächst haben York und ich einen 1m breiten und 1m tiefen Graben von unserem HWR zur Straße gebaggert, sodass dort die Gas-, Wasser-, Elektro- und Telekomleitungen gelegt werden konnten.

Weiter ging es mit den Abwasser- und Regenwassergräben. Wir baggerten in mühsammer arbeit ums Haus herum.
Als alle Gräben fertig gebaggert waren (das dauerte schon gute 1 1/2 Wochen) wollten wir die KG-Rohre verlegen. Hier ist ein Gefälle von 0,5% -1% einzuhalten. Aufgrund der Tiefe des Regenwassergrabens und die Höhe der eingebauten Regenrinnen stellten wir relativ schnell fest, dass wir das Gefälle nicht einhalten können. Auch würden wir die Frostschutzhöhe von 80cm nicht einhalten können...
Nach vielen Überlegungen und Einholung von Expertenmeinungen mussten wir akzeptieren, dass Görans Regenwasser nicht in den Graben geführt werden kann.
D.h., dass nun eine Firma die Regenwasserrohre an die Regenwasserkanalisation anschließen muss .
Somit hatten wir viele Meter Graben umsonst gebaggert :-/

 Unser Regenwasser wird trotzdem in den Graben geführt - wenn auch mit zwei Einlässen, da wir auch hier das Gefälle hätten nicht einhalten können.

Neben dieser Fehlplanung und der ein oder anderen Panne beim Baggern (Benzinfilter beim Bagger defekt, Gräben mit Wasser vollgelaufen -> kann bei dem Lehmboden nicht abfließen...)
hat jedem von uns das Baggern großen spaß gemacht  ... und das ist beim Hausbau (neben der Fertigstellung) ja bekanntlich das wichtigste :-D


Impressionen vom Baggern:

Verpflegung wartet auf Manu ... :-)

lange Meter gebaggert - leider umsonst





Riesenwurzel - selbst der Bagger kam hier ins Schwitzen

Das Wetter (und der Lehmboden) waren nicht immer auf unserer Seite ... :-/


Heute, nach knapp 3 Wochen baggern, sind wir fast fertig ... ein kurzes Stück muss noch gebaggert werden und dann haben wir auch diese Eigenleistung geschafft... :-).

so ganz ohne Gerüst...


Eigentlich hätte das Gerüst am 02.06 abgebaut werden sollen - so zumindest die Aussage vom Bauleiter.
Demnach haben wir uns gefreut, dass wir das Häusle endlich in voller Pracht bewundern können (und mit dem Baggern beginnen können)

...leider war das nur die Aussage des Bauleiters, die Umsetzung sah anders aus;

Die Gerüst(ab)bauer haben uns ordentlich zappeln lassen... erst am 06.06 wurde das Gerüst entfernt - und an dem verspäteten Termin auch erst an der Ost- und Westseite.
Am 10.06 wurde dann das Gerüst an der Vorderseite entfernt und erst am 12.06 war dann auch das Gerüst hinten weg.

Warum man uns so lang hat zappeln lassen, unser Häusle im Ganzen begutachten zu können, wissen wir nicht, aber lieber spät als nie ... :-)

Also jetzt für alle: TaDa....

Haus von vorn


Haus von Görans Seite aus


Unsere Haushälfte von hinten




Donnerstag, 5. Juni 2014

Estrich...

Während die Heizungsleger noch beschäftigt waren wurde abends schon der Sand für den Estrich geliefert... es konnte also auch hiermit schnell begonnen werden.

Unser Bauleiter meinte zu uns, dass der Estrich am Freitag kommen soll... die Heizungsleute wussten was von Donnerstag...

Unser Plan für Donnerstag war also; nach dem Frühstück die Bodensteckdosen (zwei) anzubringen, dass diese mit in den Estrich verbaut werden können.

Während des Frühstücks rief unser Bauleiter an und erwähnte während des Gesprächs, dass die Estrichleger im OG schon fertig sind und im EG unverzüglich weiter machen... somit wurde das Frühstück unterbrochen und schnell zum Häusle gefahren; wir kamen genau zur richtigen Zeit... 5 Minuten hatten wir noch, um die Dosen einzusetzen ...aber die Zeit reichte uns :-)

So konnte ich aber noch schell Fotos vom Estrich im OG machen (von der Treppe aus) und wir uns angucken, wie der Estrich denn verlegt wird :-)

Estrich in der Galerie
Estrich im Flur
Nochmal die Galerie
Estrich im Wohn- und Essbereich

Gutachter - das 2. Mal

Am 04.06 hatten wir unseren zweiten Termin mit dem Gutachter.
Den Termin hatten wir extra so gelegt, dass dieser sich die Fußbodenheizung angucken kann.
Neben den anderen fertigen Gewerken...

Zunächst haben wir die Punkte vom letzten Termin durchgesprochen, ob die entdeckten Mängel behoben worden sind oder nicht....

- Dann gings es mit der Fußbodenheizung los;
Im Großen und Ganzen war der Gutachter mit der Arbeit sehr zufrieden. Die Abstände wurden alle eingehalten und auch so sah alles nach sehr sauberer Arbeitet aus!
Ein Punkt wurde aber doch noch gefunden; aufgrund der großen Fläche, müssen im Estrich zwei Fugen eingearbeitet werden... an diesen Fugen dürfen keine Heizungsrohre lang gehen, was zunächst aber der Fall war.
Da die Heizungsleger noch im Nachbarhaus beschäftigt waren, konnten diese aber sofort nacharbeiten...
-> Problem somit kein Problem mehr :-).



- Ansonsten muss u.a. beim Außenputz , unten am Übergang, nachgearbeitet werden


- Auch im Badezimmer wurde ein Punkt beanstandet; Die Maurer haben ihre Steine auf den Rohren gemauert. Problem, ein Rohr ist nicht dazu ausgelegt, dass sie Steine tragen ... Wie genau das Problem behoben werden soll, wissen wir noch nicht, aber das ist ja Gott sei Dank auch nicht unsere Aufgab...
Wir achten nur drauf, dass es am Ende gemacht wird :-D



- Auch die Fensterbänke bei unseren Dachbodenfenstern wurden beanstandet; bisher kann noch kein Wasser ablauf, da dort kein Gefälle ist.
(Nur ein Tag später stellten wir fest, dass das Problem gerade behoben wird. Die Konstruktion der Fensterbänke sieht zwar nicht besonders schön aus(aber wer sieht das da oben schon), aber erfüllt seinen Zweck^^)
-> Problem somit kein Problem mehr :-)


Die anderen Punkte, die angesprochen wurden, sind zu mühselig sie hier aufzulisten ... da geht es aber auch mehr um Kleinigkeiten.
Richtig schief ist also bisher immer noch nichts gegangen....
TOI TOI TOI :-)

Zukünftig keine kalten Füße mehr ... die Fußbodenheizung ist da!



Am Montag (02.06) wurden die Vorarbeiten für die Fußbodenheizung erledigt.
D.h., dass alle Rohr- und Kabelzwischenräume mit Styropor ausgelegt wurden.
Am Dienstag wurde dann in unserer Haushälfte die Fußbodenheizung in allen Räumen verlegt und am Mittwoch bei Göran.
Von der Firma wurden nur zwei Arbeiter geschickt, sodass die ordentlich zu tun hatten...
Am Dienstag waren sie von morgens bis 19:15 Uhr beschäftigt und am Mittwoch waren sie, als wir gegen 20:00 gefahren sind, immer noch zu Gange - Hut ab!
Aber das Resultat kann sich sehen lassen:

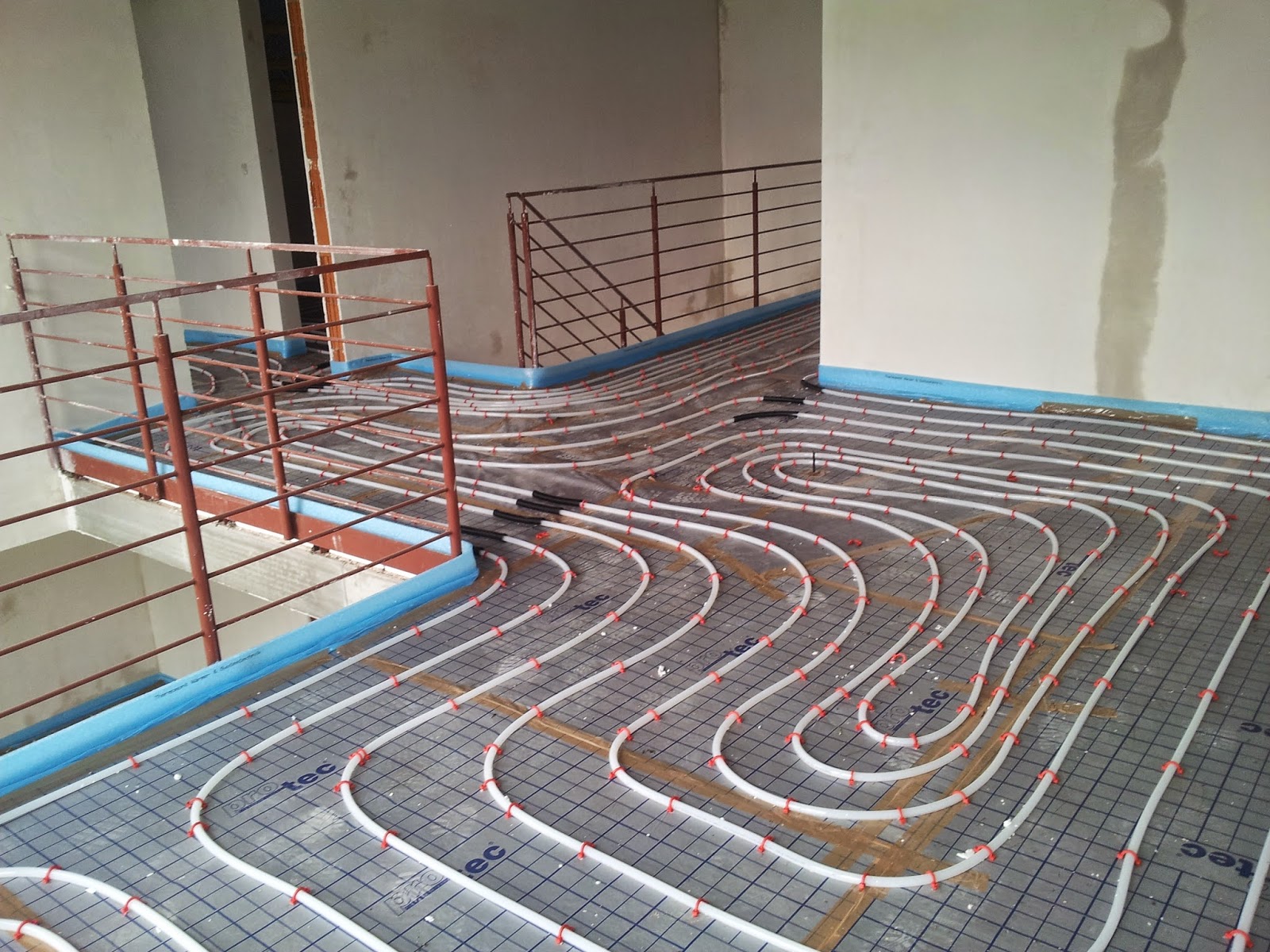

Fußbodenheizung in der Galerie
Fußbodenheizung im Essbereich
Fußbodenheizungsanschlüsse im OG
Blick von Oben auf die Fußbodenheizung im Ess- und Wohnbereich

Langeweile? ... Fehlanzeige!

Zwischenzeitlich wird uns auch nicht langweilig...
Neben der "normalen" Arbeit hat man auch auf dem Bau einiges zu tun... sodass wir am Wochenende mit tatkräftiger Unterstützung von Manu, Andrea, Göran und meiner Mutter fleißig die Dachüberstände mehrfach gestrichen haben - Gott sei Dank bei tollem Wetter!


Besten Dank für eure Hilfe :-) !!!

------


Ansonsten ist auch schon der Bewegungsmelder am Dachüberstand und auch die Spots, sowohl im Haus als auch im Dachüberstand, sind so weit vorbereitet, dass sie nur noch eingesetzt werden müssen...

------


Und auch die Kabel für die normalen Lampen sind an Ort und Stelle....

------


Ein Bagger wurde auch endlich organisiert, sodass wir, sobald das Gerüst weg ist, die Gräben baggern können... (hoffentlich ab diesen Freitag - 06.06)
Probebaggern :-)

Die Putzer waren da ... (sauber ists trotzdem nicht^^)

Ab den 12.05 waren dann auch schon die Putzer im Haus. Sauber gemacht haben sie zwar nicht, aber immerhin begannen sie mit den Vorarbeiten, um den Innenputz später anbringen zu können.
Am 14.05 haben sie dann in unserer Haushälfte die Galerie, das Ankleide- und Schlafzimmer verputzt.
Am Donnerstag wollten die Putzer dann nicht weiter machen und am Freitag konnten sie nicht weiter machen... leider ist das Standrohr defekt gewesen, sodass dieses ausgetauscht werden musste und aufgrund des fehlenden Wassers nicht weiter gearbeitet werden konnte.

Eigentlich sollte der Innenputz in unserer Haushälfte am Freitag schon fertig sein, aber i.wie waren die Putzer nicht die fleißigsten, sodass sie erst am darauffolgenden Donnerstag (22.05) fertig waren.
Freitag räumten sie dann alle Gerätschaften zu Göran und schafften es dort innerhalb von drei Tagen fertig zu sein ...!

Badezimmer verputzt
Galerie verputzt
EG verputzt
